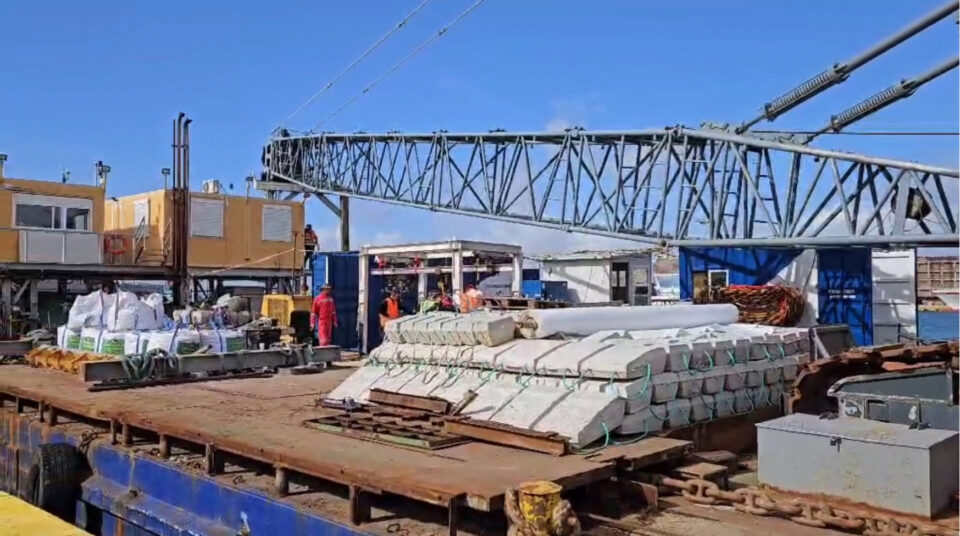

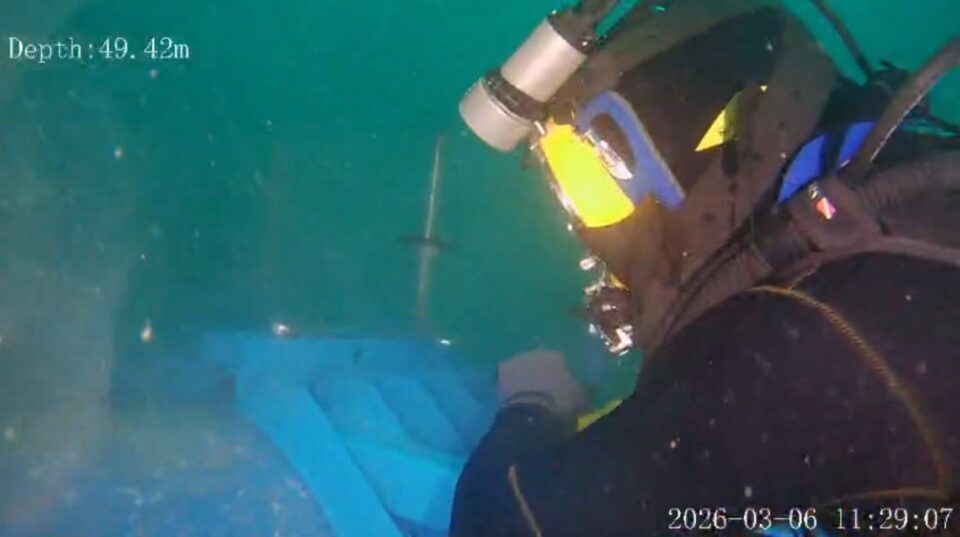

ΣΤΑ 50 ΜΕΤΡΑ κάτω από την επιφάνεια της θάλασσας, λίγα ναυτικά μίλια από τις ακτές της Σαλαμίνας, ένας δύτης -μέλος ομάδας εξειδικευμένης σε καταδύσεις μεγάλου βάθους- προσπαθεί με «χειρουργικές κινήσεις» να αποκαταστήσει τη βλάβη στον υποθαλάσσιο αγωγό που υδροδοτεί την Αίγινα.
Κάτω από το νερό, ο βαθμός δυσκολίας του εγχειρήματος αυξάνεται κατακόρυφα: καθένας από τους δύτες έχει στη διάθεσή του μόλις 12 λεπτά για να παραμείνει στο σημείο και να πιάσει το νήμα της επισκευής από εκεί που το άφησε ο προηγούμενος. Στη συνέχεια, θα οδηγηθεί στον θάλαμο αποσυμπίεσης και θα μπορέσει να καταδυθεί ξανά έπειτα από ένα 24ωρο – εφόσον το επιτρέψουν οι καιρικές συνθήκες. Συνολικά, 10 δύτες συμμετέχουν στην επιχείρηση που βρίσκεται σε εξέλιξη στον βυθό του Σαρωνικού, προσπαθώντας -κάτω από δύσκολες συνθήκες- να επαναφέρουν την υδροδότηση στην Αίγινα και μαζί την κανονικότητα στη ζωή των κατοίκων της, ένα τρίμηνο μετά τη σοβαρή βλάβη που παρουσιάστηκε στον αγωγό.
Στην επιφάνεια υπάρχει θάλαμος αποσυμπίεσης, ταχύπλοο για άμεση μεταφορά σε περίπτωση ανάγκης και ασθενοφόρο σε επιφυλακή στον Πειραιά.
«Είναι μία σύνθετη διαδικασία που απαιτεί εξειδικευμένο προσωπικό και ειδικό εξοπλισμό. Σε αυτά τα βάθη δεν κατεβαίνουν απλοί δύτες. Είναι επαγγελματίες πιστοποιημένοι για τέτοιου είδους καταδύσεις και είναι λίγοι σε όλη την Ελλάδα», σημειώνει στην «Κ» ο πολιτικός μηχανικός και ανάδοχος του έργου, Δημήτρης Κωνσταντινίδης.
Οι δύτες δεν χρησιμοποιούν αυτόνομες μπουκάλες, αλλά τροφοδοτούνται με αέρα από την επιφάνεια μέσω ειδικού συστήματος, ενώ βρίσκονται σε συνεχή επικοινωνία με το συνεργείο που τους παρακολουθεί. «Στην επιχείρηση συμμετέχει ομάδα 10 δυτών, με έναν σε εφεδρεία για λόγους ασφαλείας, ενώ στην επιφάνεια υπάρχει θάλαμος αποσυμπίεσης, ταχύπλοο για άμεση μεταφορά σε περίπτωση ανάγκης και ασθενοφόρο σε επιφυλακή στον Πειραιά», προσθέτει ο ίδιος.
Η δυσκολία του εγχειρήματος δεν οφείλεται μόνο στο βάθος, αλλά και στις συνθήκες που επικρατούν στον βυθό. Η ορατότητα συχνά περιορίζεται από τη θολούρα, ενώ οι δύτες καλούνται να εκτελέσουν με ακρίβεια τεχνικές εργασίες χωρίς να έχουν σταθερό σημείο στήριξης. «Στη στεριά πατάς τα πόδια σου στο έδαφος και έχεις δύναμη για να σφίξεις κάτι. Εκεί κάτω δεν είναι έτσι τα πράγματα. Το σώμα έχει ουδέτερη πλευστότητα και δεν έχεις πού να στηριχθείς», περιγράφει ο κ. Κωνσταντινίδης.
ΤΟ ΧΡΟΝΙΚΟ ΤΗΣ ΒΛΑΒΗΣ
Πώς, όμως, φτάσαμε ως εδώ; Ο αγωγός που επιχειρούν να επισκευάσουν οι δύτες αποτελεί την κύρια πηγή υδροδότησης της Αίγινας από το 2022. Πρόκειται για έναν υποθαλάσσιο αγωγό μήκους περίπου 14 χλμ., ο οποίος μεταφέρει νερό της ΕΥΔΑΠ από την Αττική στο νησί, δίνοντας τέλος στην πολυετή εξάρτηση από υδροφόρες και γεωτρήσεις. Το έργο, ύψους περίπου 25 εκατ. ευρώ, που χρηματοδοτήθηκε από την Περιφέρεια Αττικής και υλοποιήθηκε μετά από μελέτη της ΕΥΔΑΠ, θεωρήθηκε μία από τις σημαντικότερες υποδομές για την Αίγινα, καθώς επέτρεψε για πρώτη φορά τη σταθερή υδροδότηση του νησιού με πόσιμο νερό.
Η βλάβη που παρουσιάστηκε στα μέσα Δεκεμβρίου στον υποθαλάσσιο αγωγό φαίνεται πως είναι η ίδια που είχε προηγηθεί δύο χρόνια νωρίτερα, τον Ιανουάριο του 2024, με θραύση του σωλήνα στο ίδιο βάθος. Τότε, ο αγωγός είχε τεθεί εκτός λειτουργίας και χρειάστηκαν περίπου δύο μήνες για την αποκατάστασή του με προσωρινή επισκευή. Η τελευταία επιθεώρηση στο σημείο έγινε από συνεργείο του αναδόχου πέρυσι στα τέλη Μαΐου, χωρίς τότε να διαπιστωθεί κάποια δυσλειτουργία. Ωστόσο, επτά μήνες αργότερα, η σοβαρή βλάβη παρουσιάστηκε ξανά, αποδεικνύοντας ότι μία προσωρινή επισκευή δεν θα μπορούσε να έχει μεγαλύτερη διάρκεια ζωής.

«Το πρωί της 16ης Δεκεμβρίου αντιληφθήκαμε τι είχε συμβεί από τις μετρήσεις της παροχής. Πήγαμε επί τόπου και εντοπίσαμε πού βρίσκεται η ζημιά. Είχαμε υποψιαστεί ότι θα ήταν στο σημείο όπου είχε γίνει η προσωρινή επισκευή», περιγράφει στην «Κ» ο κ. Κωνσταντινίδης. Μέσα από την κάμερα του τηλεχειριζόμενου υποβρύχιου οχήματος, διαπιστώθηκε ότι μετά από διαρροή, η πίεση του νερού μετακίνησε τα άκρα του αγωγού τα οποία σηκώθηκαν από τον πυθμένα, με αποτέλεσμα πέτρες από την προστατευτική επένδυση να μπουν κάτω από τον σωλήνα και αυτός να χάσει την ευθυγράμμισή του.
Οσο για τα αίτια της αρχικής βλάβης, ο κατασκευαστής σε ερώτημα της «Κ» αποφεύγει να δώσει κάποια εξήγηση. Τονίζει ωστόσο ότι είχαν προηγηθεί όλοι οι απαραίτητοι ποιοτικοί έλεγχοι στις συγκολλήσεις και ο αγωγός είχε δοκιμαστεί υδραυλικά πριν και μετά την τοποθέτηση.
Στην Αίγινα, το ερώτημα που κυριαρχεί όλο αυτό το διάστημα είναι γιατί η μόνιμη αποκατάσταση της βλάβης δεν προχώρησε τα προηγούμενα δύο χρόνια, μετά την πρώτη ζημιά στον αγωγό, τον Ιανουάριο του 2024. Ο Δημήτρης Κωνσταντινίδης υποστηρίζει ότι η προσωρινή επισκευή με χρήση μηχανικού σφικτήρα λειτουργούσε κανονικά και παρακολουθούνταν ανά διαστήματα με υποβρύχιες επιθεωρήσεις. Ταυτόχρονα, όπως λέει, υπήρχε σε εξέλιξη συζήτηση με την Περιφέρεια για τον καταλληλότερο τρόπο μόνιμης αποκατάστασης της ζημιάς. «Είχαμε παραγγείλει εξάρτημα για τη μόνιμη επισκευή, αλλά δεν είχαν ακόμη οριστικοποιηθεί η τεχνική λύση και η μεθοδολογία που θα ακολουθούσαμε», εξηγεί.

Από την πλευρά της Περιφέρειας Αττικής, ο αντιπεριφερειάρχης Νήσων Νίκος Παπαγεωργίου επισημαίνει ότι η μόνιμη αποκατάσταση ήταν ήδη προγραμματισμένη για το 2026, ωστόσο έπρεπε να εξασφαλιστούν οι κατάλληλες συνθήκες για τις εργασίες. «Σε αλληλογραφία που είχε ο τεχνικός μας σύμβουλος, ο οποίος έχει και την ευθύνη της παρακολούθησης των εργασιών με τον ανάδοχο, φαίνεται ότι γινόταν προσπάθεια να βρεθεί η καλύτερη μέθοδος μόνιμης κατασκευής. Ταυτόχρονα, υπήρχε συμφωνία με τον ανάδοχο και τον Δήμο Αίγινας, ο οποίος είναι ο υπεύθυνος φορέας ύδρευσης του νησιού, ότι η καλύτερη περίοδος για να γίνει η μόνιμη αποκατάσταση θα ήταν από τον Μάρτιο έως τον Οκτώβριο, που οι καιρικές συνθήκες είναι πιο ήπιες», σημειώνει.
Η διαδικασία, σε κάθε περίπτωση, εξηγεί ο ίδιος, θα απαιτούσε τη διακοπή της υδροδότησης του νησιού για διάστημα περίπου ενός μήνα, κάτι που θα έπρεπε να συμφωνηθεί σε συνεργασία με τον δήμο. Η βλάβη, ωστόσο, πρόλαβε οποιαδήποτε σχέδια, οδηγώντας σε νέα διακοπή της υδροδότησης.
ΚΑΤΑΣΤΑΣΗ ΕΚΤΑΚΤΗΣ ΑΝΑΓΚΗΣ
Από την πλευρά του Δήμου Αίγινας, ο δήμαρχος, Γιάννης Ζορμπάς τονίζει ότι το έργο δεν έχει ακόμη παραληφθεί οριστικά από τον δήμο -αυτό θα γίνει από τον Ιανουάριο του 2027- και έως τότε βρίσκεται στη φάση της διοικητικής παραλαβής προς χρήση. «Σε αυτή τη φάση, αν παρουσιαστεί κάποια βλάβη ή ατέλεια, η ευθύνη αποκατάστασης ανήκει στον κατασκευαστή. Είναι μια εκκρεμότητα που έπρεπε να είχε λυθεί από τον ίδιο μέσα σε αυτά τα δύο χρόνια», τονίζει στην «Κ» και προσθέτει ότι είχε τακτική επικοινωνία με τον ανάδοχο εκφράζοντας ανησυχία για την καθυστέρηση.
Οπως εξηγεί, μετά τη νέα διακοπή της υδροδότησης τον Δεκέμβριο, ο δήμος αναγκάστηκε να στραφεί και πάλι στις δημοτικές γεωτρήσεις για να καλύψει τις βασικές ανάγκες των κατοίκων, μέχρι να αποκατασταθεί η λειτουργία του αγωγού. «Σκεφτήκαμε ότι ήταν η εναλλακτική λύση ώστε να καλυφθούν οι άμεσες ανάγκες των πολιτών σε νερό», λέει εξηγώντας ότι αυτό το νερό δεν είναι για πόση, γιατί έχει πολύ μεγάλη αγωγιμότητα.

Από τη μέρα που η Αίγινα κηρύχθηκε σε κατάσταση έκτακτης ανάγκης (9/2) εξαιτίας της κρίσης, ο δήμος παραλαμβάνει νερό από το Πολεμικό Ναυτικό, ενώ παράλληλα έχει κάνει συμβάσεις με υδροφόρα πλοία για να καλύψει μέρος των αναγκών. «Εμείς παραλαμβάνουμε περίπου 1.000 κυβικά την ημέρα. Αλλά η ζήτηση είναι περίπου 2.500 κυβικά τις καθημερινές και πάνω από 3.500 τα Σαββατοκύριακα», τονίζει ο κ. Ζορμπάς διαβεβαιώνοντας πάντως ότι δεν υπάρχει κίνδυνος το νησί να επιστρέψει στην εποχή της υδροφόρας. «Κάποιες μέρες μέσα στην εβδομάδα κάνουμε και διανομές εμφιαλωμένου νερού -περίπου 800-900 εξάδες τη φορά- ενώ ως δημοτικό συμβούλιο παίρνουμε την απόφαση οι πολίτες να μη χρεωθούν το νερό μέχρι να αποκατασταθεί η βλάβη», προσθέτει ο ίδιος.
«ΜΕΤΑ ΦΟΒΟΥ ΘΕΟΥ»
Η διαχείριση της κρίσης έχει προκαλέσει έντονη πολιτική συζήτηση στο νησί. Η επικεφαλής της αντιπολίτευσης στο δημοτικό συμβούλιο της Αίγινας, δημοσιογράφος Σίλα Αλεξίου, αποδίδει τη σημερινή κατάσταση στην «έλλειψη πρόβλεψης και συνεπώς προετοιμασίας του Δήμου Αίγινας για την αντιμετώπιση παρόμοιων έκτακτων συνθηκών», και μιλώντας στην «Κ» σημειώνει: «Ομόφωνη απόφαση του Δημοτικού Συμβουλίου από τον Φεβρουάριο του 2023 περί της ανάγκης μελέτης προκειμένου να είναι οι μηχανισμοί έτοιμοι προ οποιουδήποτε κινδύνου ουδέποτε εφαρμόστηκε, ενώ για την καθυστέρηση δύο ετών από την προηγούμενη βλάβη, τον Ιανουάριο του 2024, και την οριστική αποκατάσταση της ζημιάς ουδείς αντέδρασε. Περιμέναμε δηλαδή στωικά τη μοίρα μας, αντί να πιέζουμε ασφυκτικά τον κατασκευαστή να κάνει τη δουλειά του». Η ίδια προσθέτει ότι «θα έπρεπε να είχαν επιστρατευτεί υδροφόρες την επόμενη κιόλας μέρα από τη βλάβη –εφόσον θα είχε υπάρξει σχετική συμφωνία- και έτσι η υδροδότηση της Αίγινας θα γινόταν με νερό ΕΥΔΑΠ όπως παλιά».

«Αυτή τη στιγμή κάνουμε τις δουλειές μας με εμφιαλωμένο, ωστόσο δεν είναι κι εύκολο να το χρησιμοποιούμε παντού. Μπάνιο κάνουμε με το νερό της βρύσης, αλλά μετά φόβου Θεού», λέει στην «Κ» ο Βασίλης Μουσουλέας, πολιτικός μηχανικός και πρόεδρος του Μορφωτικού Συλλόγου Αίγινας «Ο Καποδίστριας».
Ο σύλλογός του, μαζί με εννέα ακόμη ενεργούς συλλόγους πολιτών της Αίγινας, συνεργάστηκαν προκειμένου να πιέσουν να λυθεί γρήγορα το πρόβλημα που παρουσιάστηκε στα μέσα του περασμένου Δεκέμβρη στον αγωγό.
Με επιστολή τους προς τη Διεύθυνση Υγειονομικού Ελέγχου και Περιβαλλοντικής Υγιεινής των Περιφερειακών Ενοτήτων Πειραιώς και Νήσων, στις 5 Ιανουαρίου, ζητούσαν να ληφθούν δείγματα από το νερό, ώστε να διαπιστωθεί εάν είναι κατάλληλο για οποιαδήποτε χρήση.
«Η βλάβη ανακοινώθηκε στις 17 Δεκεμβρίου, αλλά εμείς δεν ειδοποιηθήκαμε εγκαίρως για την ακαταλληλότητα του νερού. Η δημοτική αρχή εξέδωσε μια ανακοίνωση ότι το νερό δεν είναι προς πόση. Αυτό όμως δεν ήταν αρκετό γιατί δεν μας είπε πως δεν είναι κατάλληλο για τίποτα», σημειώνει ο ίδιος, προσθέτοντας πως αυτή την περίοδο στο νησί έγιναν γνωστά αρκετά περιστατικά που αφορούσαν κυρίως δερματολογικά και οφθαλμολογικά προβλήματα, αλλά και γαστρεντερίτιδες.
Στις 14 Ιανουαρίου, η αρμόδια Διεύθυνση της Περιφέρειας διενήργησε δειγματοληψία νερού από έξι διαφορετικά σημεία του δικτύου ύδρευσης του νησιού και μετά από μικροβιολογική και χημική ανάλυση διαπιστώθηκαν «υπερβάσεις ενδεικτικών μικροβιολογικών παραμέτρων (ολικά κολοβακτηριοειδή)».
Από τις έξι γεωτρήσεις που έθεσε σε λειτουργία μετά τη βλάβη ο δήμος, για να καλύψει τις ανάγκες υδροδότησης, οι πέντε κρίθηκαν ακατάλληλες.
Στην ίδια επιστολή με κύριο αποδέκτη τον Δήμο Αίγινας επισημαίνεται ότι «το νερό ανθρώπινης κατανάλωσης οφείλει να είναι απαλλαγμένο από μικροοργανισμούς σε συγκεντρώσεις που συνιστούν ενδεχόμενο κίνδυνο για την ανθρώπινη υγεία», καθώς και ότι «στις μετρήσεις πεδίου η συγκέντρωση του υπολειμματικού χλωρίου στα τρία από τα έξι σημεία βρέθηκε κάτω του κατώτερου ορίου», επισημαίνοντας ότι «το υπολειμματικό χλώριο θα πρέπει να τηρείται στο σύνολο του δικτύου ύδρευσης και στα ακρότατα σημεία αυτού τουλάχιστον 0,2 mg/lt».
«Τα αποτελέσματα δικαίωσαν το αίτημά μας. Από τις έξι γεωτρήσεις που έθεσε σε λειτουργία μετά τη βλάβη ο δήμος, για να καλύψει τις ανάγκες υδροδότησης, οι πέντε κρίθηκαν ακατάλληλες», τονίζει ο κ. Μουσουλέας και προσθέτει: «Παλαιότερα ζούσαμε με τις γεωτρήσεις, αλλά αυτές με το πέρασμα των χρόνων επιβαρύνθηκαν. Τρεις μήνες μετά τη βλάβη, οι γεωτρήσεις εξακολουθούν να χρησιμοποιούνται, ωστόσο αυτό που άλλαξε είναι ότι μετά τα αποτελέσματα της δειγματοληψίας προστέθηκε περισσότερο χλώριο. Για ένα διάστημα ωστόσο τις χρησιμοποιήσαμε χωρίς να γνωρίζουμε την κατάσταση», τονίζει ο κ. Μουσουλέας.
ΚΟΙΛΙΑΚΟ ΑΛΓΟΣ, ΕΜΕΤΟΙ, ΔΙΑΡΡΟΙΕΣ
Σε επικοινωνία της «Κ» με το Κέντρο Υγείας του νησιού, προκύπτει ότι -σύμφωνα με το βιβλίο επειγόντων- για το διάστημα 17 Δεκεμβρίου του 2025 έως 16 Φεβρουαρίου του 2026 καταγράφηκαν συνολικά «91 περιστατικά με κοιλιακό άλγος, εμετούς και διάρροιες, τρία δερματολογικά και ένα οφθαλμιατρικό περιστατικό», όταν για το αντίστοιχο διάστημα πέρυσι είχαν καταγραφεί «44 περιστατικά με κοιλιακό άλγος, εμετούς και διάρροιες».
Ωστόσο, όπως ξεκαθαρίζεται από τη 2η ΔΥΠΕ, στην οποία ανήκει το Κέντρο Υγείας Αίγινας, «είναι αδύνατη η παροχή τεκμηριωμένων στοιχείων σχετικά με κρούσματα δερματολογικά, γαστρεντερολογικά ή άλλα εξαιτίας της υδροδότησης, δεδομένου ότι -πλέον της διάγνωσης- δεν είναι δυνατός ο εργαστηριακός έλεγχος ο οποίος θα μπορέσει να εξασφαλίσει σχετικά επιστημονικά τεκμήρια».

Ο Γιώργος Σκαλτσιώτης, ιδιοκτήτης φαρμακείων στην Αίγινα και πρώην δημοτικός σύμβουλος με την παράταξη της δημοτικής αρχής, αποφάσισε να ανεξαρτητοποιηθεί μετά την κρίση που ξέσπασε με το νερό.
«Για περίπου ενάμιση μήνα είχαμε την εντύπωση ότι το μόνο πρόβλημα ήταν πως το νερό από τις γεωτρήσεις ήταν υφάλμυρο και δεν ήταν κατάλληλο για πόση. Οταν όμως προέκυψαν τα αποτελέσματα της Περιφέρειας και φάνηκε ότι υπήρχαν και μικροβιολογικές παράμετροι εκτός ορίων, ένιωσα ότι δεν είχαμε πλήρη εικόνα της κατάστασης. Δεν λέω ότι απαραίτητα υπήρξε πρόθεση, μπορεί να ήταν από αμέλεια. Ξέρω ότι η δημοτική αρχή κάνει ό,τι καλύτερο μπορεί σε μια δύσκολη κατάσταση. Ωστόσο, για λόγους αρχής θεώρησα σωστό να αποχωρήσω», σημειώνει ο κ. Σκαλτσιώτης.
ΟΠΩΣ ΣΤΗΝ ΕΠΟΧΗ ΤΟΥ ΚΟΒΙΝΤ
Η κρίση του νερού έχει επηρεάσει την καθημερινότητα των επαγγελματιών του νησιού. Στο ζαχαροπλαστείο «Αιάκειο», στο λιμάνι της Αίγινας, ο Αλέξανδρος Κουκούλης μάς λέει ότι η λειτουργία της επιχείρησής του τους τελευταίους τρεις μήνες έχει γίνει πιο δύσκολη και χρονοβόρα.
«Χρησιμοποιούμε εμφιαλωμένο νερό σχεδόν για τα πάντα: από τον καφέ και το πλύσιμο των λαχανικών μέχρι για να ξεβγάλουμε ποτήρια και μαχαιροπίρουνα. Αρκετοί πελάτες μάς ζητούν τον καφέ σε πλαστικό ποτήρι, όπως ακριβώς συνέβαινε την εποχή του κόβιντ», αναφέρει ο ίδιος στην «Κ».

Η ανησυχία δείχνει να έχει επηρεάσει προσωρινά και τον τουρισμό. Οπως τονίζει ο κ. Κουκούλης, στο μικρό κατάλυμα που διατηρεί, αυτή την περίοδο καταγράφεται μείωση κατά περίπου 55% -σε σχέση με πέρυσι- στις κρατήσεις για το Πάσχα και το καλοκαίρι. Αυτό που περιμένει είναι να μην καθυστερήσει περισσότερο η αποκατάσταση της βλάβης, ώστε η πασχαλινή περίοδος που πλησιάζει να μην έχει απώλειες.
«Ελπίζουμε ότι μόλις αποκατασταθεί το πρόβλημα όλα θα επανέλθουν γρήγορα στην κανονικότητα. Η Αίγινα τα τελευταία χρόνια έχει εξελιχθεί σε προορισμό που ενώ δεν είναι ακριβός έχει να προσφέρει πολλά στους επισκέπτες της», σημειώνει.
ΣΤΗ ΜΟΝΑΔΑ ΑΙΜΟΚΑΘΑΡΣΗΣ
Η κατάσταση που προκλήθηκε από τη βλάβη του αγωγού στις 16 Δεκεμβρίου δεν επηρέασε μόνο νοικοκυριά και επιχειρήσεις. Επισκεφθήκαμε τη μονάδα αιμοκάθαρσης της Αίγινας που λειτουργεί στην περιοχή της Κυψέλης εδώ και 15 χρόνια και στην οποία εβδομαδιαίως εξυπηρετούνται 17 ασθενείς. Ο επικεφαλής της μονάδας, νεφρολόγος Μάνος Λογοθέτης, ήταν ένας από τους πρώτους ανθρώπους στο νησί που αντιλήφθηκε τι είχε συμβεί με το νερό.
«Η αγωγιμότητα του νερού, δηλαδή η περιεκτικότητα σε άλατα, ήταν περίπου δεκαπλάσια σε σχέση με το συνηθισμένο. Από τα 400 μικροσίμενς που υπό κανονικές συνθήκες επεξεργαζόμαστε για να τα μηδενίσουμε, τη μέρα που σημειώθηκε η βλάβη, είδα τον αριθμό αυτόν να δεκαπλασιάζεται», εξηγεί στην «Κ».

«Αυτό που θα μπορούσαμε να κάνουμε εκείνη τη στιγμή, θα ήταν να πούμε στους ασθενείς μας να πάνε για αιμοκάθαρση στην Αθήνα. Ομως δεν το κάναμε. Προτιμήσαμε να κάνουμε τριπλό και τετραπλό καθαρισμό με ιδιαίτερη επιβάρυνση για τα μηχανήματα, με σκοπό να μην τους ταλαιπωρήσουμε. Και το καταφέραμε», προσθέτει ο ίδιος, τονίζοντας πάντως πως από την πρώτη στιγμή της βλάβης ο δήμος κινητοποιήθηκε άμεσα με παροχή εμφιαλωμένου νερού στη μονάδα.
ΑΓΩΝΑΣ ΔΡΟΜΟΥ
Αυτές τις μέρες, οι καταδύσεις των δυτών στα 50 μέτρα βάθος συνεχίζονται με σκοπό να αποκατασταθεί η βλάβη μέχρι την 25η Μαρτίου. Η καθυστέρηση, όπως εξηγούν οι εμπλεκόμενοι, οφείλεται σε μία σειρά από παράγοντες τόσο κατά την προετοιμασία όσο και κατά τη διάρκεια της επιχείρησης.
Από τη μία χρειάστηκε να γίνουν η μεταφορά του εξειδικευμένου εξοπλισμού, η δύσκολη συγκρότηση της ομάδας των δυτών, οι απαιτούμενες αδειοδοτήσεις και οι δοκιμές προσομοίωσης στη στεριά, ενώ από την άλλη οι καιρικές συνθήκες όλο αυτό το διάστημα δεν υπήρξαν ευνοϊκές για κατάδυση. Από τις 9 Φεβρουαρίου, όταν πραγματοποιήθηκε η πρώτη κατάδυση, μέχρι τις 11 Μαρτίου, οι καθαρές ημέρες υποβρύχιας εργασίας δεν ξεπέρασαν τις 17, καθώς οι επιχειρήσεις στον βυθό μπορούν να πραγματοποιηθούν μόνο όταν οι άνεμοι και ο κυματισμός το επιτρέπουν.
Σύμφωνα με την Περιφέρεια, η αποκατάσταση του αγωγού χωρίστηκε σε πέντε φάσεις. Σήμερα, βρίσκεται στην 3η φάση που περιλαμβάνει την τοποθέτηση του νέου εξαρτήματος και τη σταδιακή επανεκκίνηση της υδροδότησης. «Θα ακολουθήσουν η 4η και η 5η φάση που αφορούν την προστασία και κάλυψη του αγωγού με ειδικά τσιμεντοστρώματα με στόχο την πλήρη αποκατάστασή του», αναφέρει ο κ. Παπαγεωργίου.
Αμέσως μετά την επαναφορά της ροής, οι αρμόδιες υπηρεσίες αναμένεται να πραγματοποιήσουν δειγματοληψίες και τους απαραίτητους ελέγχους ποιότητας του νερού, ώστε να διαπιστωθεί ότι πληρούνται οι προδιαγραφές για κατανάλωση, προτού ο περίφημος αγωγός τεθεί και πάλι σε πλήρη λειτουργία.
ΔΙΕΥΚΡΙΝΙΣΕΙΣ ΑΠΟ ΤΗΝ ΠΕΡΙΦΕΡΕΙΑ
Σε άτυπη ενημέρωση που εκδόθηκε την Παρασκευή (13/3) από το γραφείο Τύπου της Περιφέρειας Αττικής επιχειρείται να αποσαφηνιστεί το πλαίσιο ευθυνών για τη βλάβη του υποθαλάσσιου αγωγού της Αίγινας, με υπενθύμιση των ενεργειών της Περιφέρειας μετά τις δύο διακοπές λειτουργίας του. Μεταξύ άλλων, δίνεται έμφαση στην κατάθεση μηνυτήριας αναφοράς από τον Νίκο Χαρδαλιά κατά παντός υπευθύνου στις εισαγγελικές αρχές Πειραιά τον Φεβρουάριο του ’24, καθώς και στο αίτημα που κατέθεσε εκ νέου στις 12 Ιανουαρίου του ’26. Το τελευταίο αφορά τη «διερεύνηση ενδεχόμενης τέλεσης αξιόποινων πράξεων αναφορικά και με τις όποιες καθυστερήσεις στο ζήτημα της οριστικής αποκατάστασης της βλάβης», με κοινοποίηση και προς την Ευρωπαϊκή Εισαγγελία.
Παράλληλα, γίνεται αναφορά στο πόρισμα της εισαγγελικής έρευνας για την πρώτη βλάβη (Ιανουάριος 2024), το οποίο αποδίδει το πρόβλημα σε «αστοχία της διαδικασίας συγκόλλησης των σωλήνων», ενώ τονίζεται πως μετά την προσωρινή επισκευή του αναδόχου και την αποκατάσταση της υδροδότησης στις 24 Μαρτίου 2024 «αναμενόταν και η κατάθεση οργανογράμματος (χάρτης βημάτων) της οριστικής αποκατάστασης της βλάβης».
Στην ίδια ενημέρωση αναφέρεται πως βάσει της νομοθεσίας, αποκλειστικός υπεύθυνος για την ύδρευση και τον ποιοτικό έλεγχο του νερού στο νησί είναι ο Δήμος Αίγινας, ενώ μετά τους ελέγχους σε γεωτρήσεις που διαπίστωσαν περιπτώσεις ακατάλληλου προς πόση και χρήση νερού ξεκαθαρίζεται ότι «η νομική αρμοδιότητα για τη σφράγιση των γεωτρήσεων ανήκει στην Αποκεντρωμένη Διοίκηση και όχι στην Περιφέρεια Αττικής».
